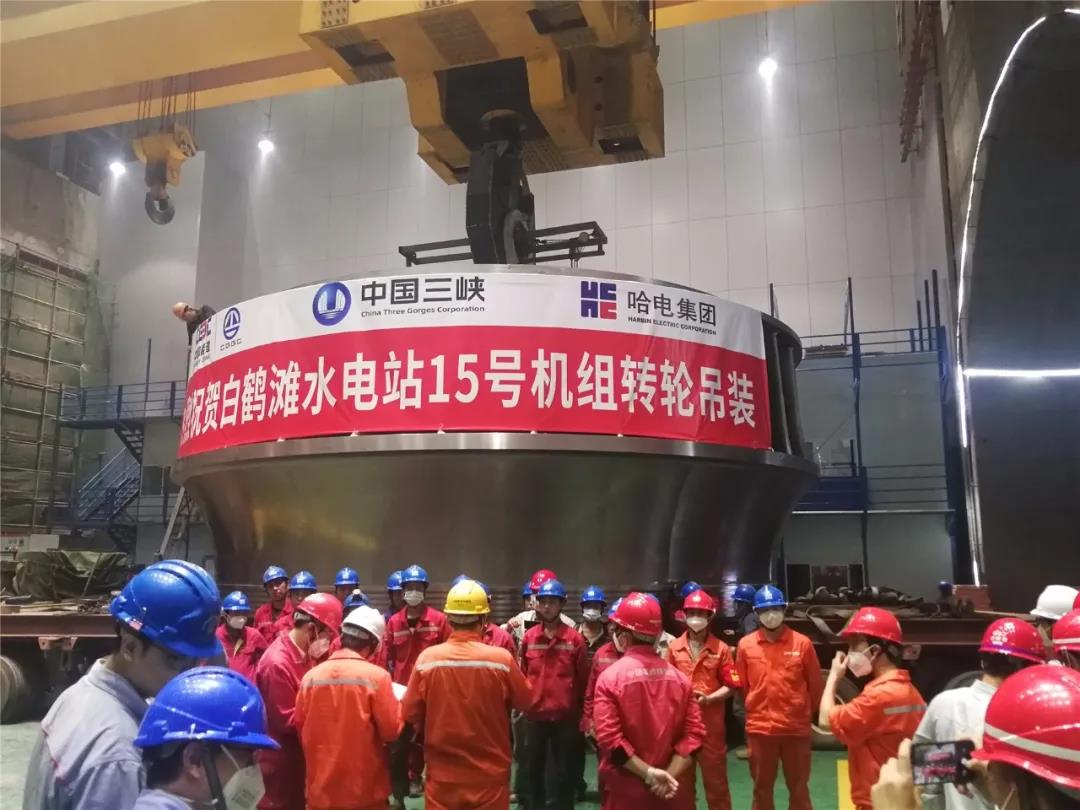

        10月23日21时30分 ,历时3个小时 ,白鹤滩右岸水电站第二台转轮精准嵌入15号机组内的指定装置位置 ,顺遂完成吊装。这是welcometo欢迎光临必发集团集团电机公司制造的“天下首台实现零配重”的1000兆瓦混流式机组是非叶片结构转轮。

        15号机转轮最大直径 8.870米 ,总高度3.795米 ,总重338.2吨 ,于2018年12月3日开工制造 , 2020年1月18日通过业主验收。该转轮不平衡力矩仅39千克/米 ,远优于三峡集团提出的“不平衡力矩小于75千克/米”的验收标准。即 ,无需特殊配重就抵达了三峡集团精品转轮的标准。这在全球巨型机组转轮加工中尚属首次。

        随着15号机组转轮的顺遂吊装 ,也正式拉开了白鹤滩电站第二台导水机构装置的序幕。第二台导水机构预装事情已于今年9月20日最先举行 ,并于10月22日完成了顶盖定位销钻绞、吊出等事情。其间 ,底环装置调解、导叶吊装、顶盖预装调解等工序均按妄想获得稳步推进 ,底环、顶盖水平、中心及导叶端面间隙等各项数据均抵达精品机组质量要求。

        现在 ,在白鹤滩15号机组发电机装置现场 ,定子电讨论焊接、槽楔装置、转子磁轭热打键以及推导组合轴承预装等事情正在如火如荼地推进中 ,预计第二台发电机转子于2020年11月尾举行吊装。

        welcometo欢迎光临必发集团电机白鹤滩项目团队将始终不忘初心、切记使命 ,倾尽全力打造白鹤滩精品工程 ,为2021年7月白鹤滩首批机组顺遂投产 ,以及后续机组的准时发电提供顽强包管。
